הובלת מפעל ייצור: המדריך המעשי לשינוע מכונות וקווי תעשייה
עם 16+ שנות ניסיון אולימפוס הובלות מלווה מנהלי מפעלים, סמנכ"לי הנדסה ומנהלי תפעול במעברים תעשייתיים מורכבים, ועוזרת למאות עסקים מדי שנה לחזור לייצור מלא בזמן שיא. מכבש הידראולי כבד עומד על רצפת בטון באזור התעשייה ברקן, כשצוות טכנאים ממתין לידו עם ציוד שינוע כבד לקראת העתקת המערך לקיסריה. כל שעת השבתה של קו כזה עולה עשרות אלפי שקלים באובדן תפוקה. הובלת מפעל ייצור היא מבצע הנדסי שמחייב פירוק מכני מבוקר, ניתוק תשתיות, שינוע כבד ואיזון מדויק באתר היעד.
במדריך הזה נציג תוכנית עבודה מעשית ומוכחת לקראת מעבר קרוב: כיצד לתמחר את הפרויקט, איך לבחור את אמצעי ההנפה המתאימים וכיצד למנוע כשלים יקרים שעלולים לגרור עיכובים מיותרים בייצור — בלי לעצור את הפעילות העסקית.
העלות האמיתית של הובלת מפעל אינה מחיר המשאית — אלא שעות ההשבתה של קו הייצור. פרויקט שמתוכנן לפי עקרון הנתיב הקריטי מקצר את חלון ההשבתה בעשרות אחוזים, כי המכונות המשניות מועברות מוקדם ומכונת הליבה ממשיכה לייצר עד הרגע האחרון. זו הסיבה שסקר שטח הנדסי לפני חתימת חוזה הוא ההשקעה המשתלמת ביותר בכל הפרויקט.
תוכן עניינים — מה תלמדו במדריך
מה כוללת הובלת מפעל ייצור בפועל?
הובלת מפעל ייצור מקיפה את כלל הפעולות הנדרשות להעתקת מערכות ייצור פעילות מאתר אחד לאחר, החל מסקר סיכונים הנדסי ועד למסירה לפעילות מלאה. התהליך מתחיל במיפוי קווי הייצור ובסימון רכיבים מכניים וחשמליים, וממשיך בפירוק עוגנים והנפה ובהובלה ברישוי מתאים עד להצבה מפולסת באתר היעד. אולימפוס הובלות בונה לכל פרויקט כזה תוכנית עבודה מפורטת שקובעת לוחות זמנים מוגדרים לכל שלב בשרשרת.
מה ההבדל בין "הובלה" לבין "רילוקיישן" מלא?
הובלה נקודתית מתמקדת בשינוע של מכשיר בודד או מתקן ספציפי ממקום למקום. לעומת זאת, רילוקיישן מלא דורש ניהול של מתחם תעשייתי שלם הכולל מחסני חומרי גלם, מעבדות בדיקה ומערכות הידראוליות. לצד העתקת רצפת הייצור עצמה, הפרויקט כולל ברוב המקרים גם העברת משרדים ומערכות מחשוב של הנהלת המפעל. תיאום כזה דורש שליטה מלאה בשרשרת האספקה כדי לאפשר לחטיבות הניהול להמשיך לתפקד במקביל לפעילות השינוע.
אילו בעלי תפקידים מעורבים בפרויקט?
ניהול פרויקט העתקת מפעל מחייב שיתוף פעולה הדוק בין מנהל התפעול באתר, מהנדסי אחזקה וממוני בטיחות מוסמכים. צוות השינוע מעמיד מנהל פרויקט ייעודי שמתאם את כלל פעולות ההנפה וההובלה בשטח. כל עבודות ההרמה מבוצעות על פי תקנות הבטיחות בעבודה המחייבות עגורנאים מוסמכים ואתתים בעלי תעודה בתוקף, שמתקשרים באיתות ידני ובקשר רדיו כדי להבטיח הנפה יציבה של מטענים כבדים.
איך מתכננים העברת קו ייצור כדי לצמצם השבתה?
העברת קו ייצור מתוכננת לפי חלון השבתה קשיח, תוך פירוק מדורג שמאפשר להרכיב ולהפעיל את התחנות הראשונות בעוד המאוחרות עדיין משונעות. שיטה זו מונעת מצב שבו המפעל כולו עומד ללא תנועה. הצוותים פועלים במקביל בשני האתרים ומסנכרנים את קליטת המכונות מול שלבי הפירוק.
מיפוי משקלים, מגבלות רצפה ונתיבי גישה בשני האתרים.
זיהוי המכונות שהשבתתן עוצרת את כלל הייצור.
סימון, תיוג וצילום של כל חיבור לפני הפתיחה.
ריתום מטענים לפי תקני משרד התחבורה.
פילוס מדויק, חיבור תשתיות והרצה מבוקרת.
עקרון ה"נתיב הקריטי" (Critical Path) במעבר מפעל
שיטת הנתיב הקריטי ממפה את המכונות שהשבתתן עוצרת את כלל הפעילות בארגון. מכונות עזר או עמדות אריזה משניות מפורקות בשלב מוקדם ומובלות לאתר החדש. אבל מכונת הליבה ממשיכה לייצר עד לרגע האחרון, ומועברת בחלון הזמן המצומצם ביותר שאפשר להשיג. גישה זו שומרת על מלאי חירום זמין עבור לקוחות המפעל.
תיאום עבודה בלילה ובסופי שבוע מול הנהלת המפעל
כדי לא לפגוע בהתחייבויות מסחריות, צוותי השינוע פועלים במשמרות מיוחדות בסופי שבוע ובלילות. הובלת מטענים חורגים מחייבת תיאום מוקדם מול משטרת ישראל וחברות התשתית לצורך פתיחת צירים וליווי צמוד. עבודה סביב השעון מאפשרת לפרק את המערך ביום חמישי בערב ולהתחיל בהרצה ראשונית ביום ראשון בבוקר.
כמה זמן לוקח להעביר מפעל ייצור?
משך הזמן של הובלת מפעל ייצור נע בין יומיים בודדים בסדנה קטנה לבין חודש ימים במתקן תעשייתי כבד המועבר בשלבים מדורגים. ההבדל נובע מכמות המכונות, מרמת המורכבות ההנדסית של קווי הייצור וממידת המוכנות של התשתיות באתר הקולט.

סדנה קטנה עם שלוש מכונות עיבוד שבבי ניתנת להעתקה בתוך 72 שעות. לעומת זאת, מפעל פלסטיק עם עשרה קווי שיחול ומערכות קירור מורכבות ידרוש שבועיים של עבודה הנדסית רצופה. כל עיכוב בהכנת נקודות הזנה באתר החדש מאריך את משך ההשבתה ומייקר את הפרויקט. כיול עדין של מכונות חיתוך בלייזר ומרכזי עיבוד שבבי דורש לבדו עד 48 שעות באתר היעד.
תנאי הגישה הפיזיים בשני האתרים משפיעים ישירות על מהירות הביצוע. פתחים צרים, היעדר רמפות פריקה או רצפות הדורשות פיזור עומסים מאטים את קצב הוצאת הציוד. תכנון מוקדם של נתיבי השינוע מקצר את זמני הטעינה בשטח.
סדנה קטנה עם שלוש מכונות עיבוד שבבי שהועברה בעבודה רצופה בשני האתרים במקביל: פירוק ותיוג ביום הראשון, שינוע והצבה ביום השני וכיול והרצה ראשונית ביום השלישי.

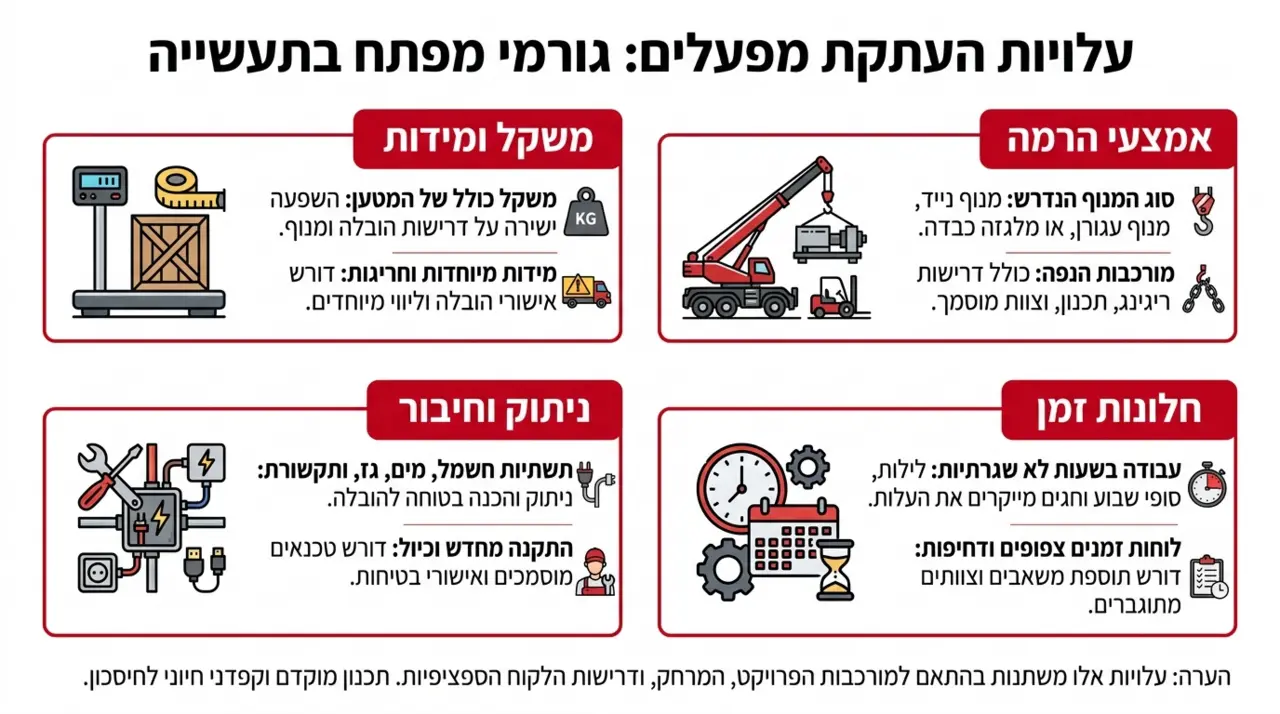

כמה עולה הובלת מפעל ייצור ומה משפיע על המחיר?
עלות הפרויקט אינה נמדדת לפי תעריף אחיד אלא נקבעת בהתאם למשקל הציוד הכולל, למורכבות הפירוק וההרכבה, לכמות המנופים ולמרחק הנסיעה בין האתרים. תמחור מדויק נבנה לאחר סקר שטח הנדסי הממפה את כלל האילוצים.
מחייב מובילים כבדים, עגלות מודולריות ואישורי תנועה מיוחדים. לדוגמה: מכבש כבד במיוחד הדורש גרור נמוך ואישור משטרתי.
שימוש במנופי זרוע הידראוליים, עגורנים ניידים או מערכות ג'קים. לדוגמה: הנפת מתקן גבוה דרך פתח גג בעזרת עגורן כבד.
שעות עבודה של מכונאים, חשמלאים ומומחי הידראוליקה. לדוגמה: פירוק צנרת אוויר דחוס, קווי שמן ומערכות שאיבת אבק.
תוספת תעריף לעבודת לילה, סופי שבוע ומשמרות חירום רצופות. לדוגמה: פירוק רציף מיום חמישי בערב עד מוצאי שבת להפחתת השבתה.
הערכת מחיר שגויה נובעת בדרך כלל מדיווח חסר של משקלי המכונות או מהתעלמות ממגבלות הרצפה באתר החדש. כשמנוף מגיע לשטח ומגלה שהמשקל בפועל כפול מהמתוכנן, הפרויקט נעצר והעלויות מזנקות. הכנת מפרט טכני מדויק מונעת הפתעות תקציביות במהלך העבודה.
קבלו סקר שטח והצעת מחיר מסודרת — צרו קשר עכשיו
האם הובלת מכונות תעשייתיות דורשת מנוף או ציוד הרמה מיוחד?
הובלת מכונות תעשייתיות מחייבת כמעט תמיד שימוש במנופים ניידים, מלגזות כבדות בעלות כושר נשיאה גבוה ומערכות גלגלי טנק מפלדה. אי אפשר להזיז מכונות ייצור בכוח ידני, ומשקלן המרוכז דורש חלוקת עומס מבוקרת למניעת נזק למבנה.
איך קובעים את כלי ההרמה המתאים?
בחירת כלי ההרמה נקבעת לפי חישוב רדיוס העבודה של המנוף ביחס למשקל המטען. מכונות תעשייתיות רבות מתוכננות עם מרכז כובד א-סימטרי המרוחק ממרכז המבנה הגאומטרי. כדי למנוע היפוך בעת ההרמה, הצוות משתמש בקורות הרמה ייעודיות המחלקות את העומס על רצועות הפוליאסטר. בדיקה הנדסית של נקודות העיגון במכונה מונעת עיוותים בשלדת הפלדה.
סיכונים בהנפה לא נכונה ודרכי מניעה
הנפה לא מבוקרת עלולה להוביל לשקיעת רגלי התמיכה של המנוף בקרקע או לפגיעה במבנה המפעל. שימוש בציוד תקין מחייב תסקירי בדיקה תקופתיים בתוקף, כפי שמפרטת תכנית ניהול בטיחות של משרד העבודה עבור מכונות הרמה. בדיקה מוקדמת של השטח ופריסת פלטות פיזור עומס מונעות שקיעה של רגלי המנוף באספלט חם או במצע כורכר לא מהודק.
איך אורזים, מקבעים ומגנים על מכונות כבדות ורגישות בזמן שינוע?
כדי להגן על מכונות בזמן נסיעה נועלים את הצירים המכניים, עוטפים אותן בחומרי איטום תקניים ורותמים אותן לגרור ברצועות מתיחה ושרשראות כבדות. תנודות הכביש וכוחות הבלימה מפעילים עומסים דינמיים גבוהים על המטען, וכל חופש תנועה קטן עלול לגרום לשבר ברכיבים פנימיים.

ראשי חיתוך, מסילות מובילות ומערכות אופטיות ננעלים בברגי הובלה ייעודיים המונעים תנודות צירים. גוף המכונה נעטף ביריעות פלסטיק תעשייתיות בטכנולוגיית ואקום או שרינק חם, המונעות חדירת לחות, אבק ורסס מים במהלך הנסיעה. רכיבים אלקטרוניים רגישים מקבלים הגנה נוספת מפני חשמל סטטי.
אבטחת המטען על גבי משטח המשאית מבוצעת על פי ההנחיות של ספר דרך לאבטחת מטענים של משרד התחבורה והרשות הלאומית לבטיחות בדרכים. הצוות מניח יריעות גומי בעלות מקדם חיכוך גבוה מתחת לבסיסי הפלדה של המכונה. שרשראות מתיחה בעלות מותחנים ראצ'ט מהדקות את המטען לטבעות העיגון של השלדה, ומבטיחות יציבות מוחלטת בכל בלימת חירום ופנייה חדה. מכונות ללא קיבוע תקין מסכנות חיי אדם בכביש.
מהו רילוקיישן מפעל ומה ההבדל בינו לבין הובלה "רגילה"?
רילוקיישן מפעל הוא ניהול לוגיסטי מלא של העתקת כלל המערך הארגוני, כולל קווי הייצור ומעבדות הבדיקה לצד מלאי חומרי הגלם והתוצרת הגמורה. מעבר כזה אינו מסתכם בהעמסה פשוטה של ציוד, אלא מתפקד כמבצע הנדסי הדורש תיאום מלא מול גורמי ייצור, רכש והפצה.
לצד המכונות הכבדות, נדרש מערך נרחב של הובלת משטחים כדי להעביר חומרי גלם, תוצרת גמורה ומדפי אחסון כבדים. אולימפוס הובלות מעמידה צי משאיות סגורות ומשאיות עם דופן הידראולית המאפשרות לפרוק את המלאי ישירות לאזורי האחסון החדשים. סנכרון כזה שומר על שרשרת אספקה רציפה ומאפשר למחסנים לקלוט סחורה ללא עיכוב.
פירוק והרכבה של מערכות מידוף כבדות דורשים בדיקת עומסים ואישור מהנדס קונסטרוקציה באתר החדש. שילוב כלל המרכיבים תחת ניהול אחוד מונע צווארי בקבוק ומבטיח שהמפעל יחזור לפעילות ייצור סדירה בזמן הקצר ביותר.
כל שעת השבתה של קו ייצור עולה עשרות אלפי שקלים באובדן תפוקה — והתכנון ההנדסי הוא ההפרש בין יום השבתה אחד לשבוע שלם.
— צוות הנדסה ולוגיסטיקה, אולימפוס הובלות
מהו העברת קו ייצור ומה חייבים לבדוק לפני שמתחילים?
העברת קו ייצור מתייחסת להעתקה של מערך רציף של מכונות, מסועים ומערכות בקרה הפועלים בסנכרון מלא, ודורשת בדיקות תקינות מקיפות טרם הפירוק. כל תקלה בכיול של תחנה אחת משביתה את הקו כולו לאחר ההרכבה מחדש.
צ'ק-ליסט בדיקות חובה "לפני פירוק"
לפני שמשחררים את הבורג הראשון בודקים את הכיול של כל תחנה בקו כדי לתעד את רמת הדיוק המקורית. טכנאי המפעל מגבים את כל תוכנות הבקרים המתוכנתים והגדרות התנועה של המנועים. בשלב הבא מנוקזים שמנים הידראוליים ונוזלי קירור למיכלים ייעודיים בהתאם להנחיות איכות הסביבה. תיעוד זה מהווה נקודת ייחוס לכך שהקו יחזור לאותה רמת ביצועים.
כל כבל חשמל, צינור פנאומטי ומחבר הידראולי מקבלים תגית סימון ייחודית עם מספר התואם לשרטוט החשמלי. צוות העבודה מצלם בווידאו ובסטילס כל חיבור מורכב לפני פתיחתו. חלקי המכונה המפורקים נארזים בארגזים ממוספרים המקושרים למיקומם המדויק באולם החדש — סדר כזה חוסך ימי עבודה יקרים בשלב ההרכבה.
האם חברת הובלות אמורה לבצע גם פירוק והרכבה של מכונות?
חלוקת האחריות נקבעת בהסכם העבודה: צוות השינוע מבצע פירוק מכני, שחרור עוגנים והצבה, אך חיבורי מתח גבוה וכיול רגיש נשארים בידי צוותי היצרן ואנשי האחזקה. הפרדה זו שומרת על אחריות היצרן של המכונות ומונעת נזקים למערכות ממוחשבות.

פירוק מסגרות פלדה, ניתוק מעמדי עבודה ועיגון מחדש של בסיסים ברצפת הבטון הם חלק מעבודת צוות ההובלה התעשייתית. אבל במערכות עיבוד מדויקות נדרש שילוב של טכנאים מוסמכים מטעם היצרן. תיאום מוקדם מגדיר בדיוק מתי מסתיימת פעולת ההצבה הפיזית ומתי מתחילה עבודת הכיול הסופית.
את המכונה מקבעים לרצפה בעוגנים מכניים או כימיים לפי דרישות היצרן. הצוות משתמש במפלסים אופטיים כדי להבטיח שהשולחנות והמסילות מאוזנים בדיוק של מאית המילימטר. איזון שגוי מוביל לשחיקה מואצת של מיסבים ולפסילת מוצרים בקו הייצור.
מכבש כבד במיוחד שונע על גרור נמוך באישור משטרה ועם רכבי ליווי בשעות הלילה. הפירוק החל ביום חמישי בערב, ההצבה והעיגון הכימי בוצעו במוצאי שבת, וההרצה הראשונית החלה ביום ראשון בבוקר.
איך מתאמים ניתוק וחיבור תשתיות במעבר מפעל?
תיאום התשתיות מבוצע לפי מפת הזנות הנדסית, הכוללת בדיקת עומסי חשמל, לחצי אוויר דחוס וכיווני סיבוב של מנועים לפני הפעלת הציוד. עבודה מסודרת מונעת שריפת רכיבים אלקטרוניים ועיכובים בהפעלת הקו.
הכנת האתר החדש דורשת פריסת קווי חשמל תלת-פאזיים התואמים את צריכת השיא של המכונות. חיבור מוטעה של כיוון הפאזות עלול לסובב משאבות ומנועים בכיוון הפוך ולגרום להם נזק מיידי. צנרת האוויר הדחוס נבדקת בלחץ עבודה כדי לוודא שאין דליפות ושהאוויר מסונן מלחות ומזהמים. רק לאחר אישור מהנדס החשמל והאחזקה מחברים את המכונה לרשת הראשית.
מערכות קירור מים, שאיבת שבבים ונידוף גזים מחוברות ונבדקות בנפרד לפני הפעלת העומס המכני. אז מבוצעת בדיקת עומס ראשונית תחת בקרה צמודה של אנשי התחזוקה.
איך מבטיחים בטיחות בעבודה בהובלת מפעל ייצור?
כדי לשמור על בטיחות בעבודה גודרים את אזורי ההרמה, בודקים מדי יום את ציוד הקשירה ומתדרכים בקפידה את כלל העובדים בשטח. תנועת מטענים כבדים בתוך מבנים סגורים מייצרת סיכוני מעיכה ופגיעה בתשתיות, ולכן המשמעת האתרית חייבת להיות מוחלטת.
מנהל העבודה מקיים תדריך בטיחות בכל בוקר ומגדיר שטחים שאליהם אסורה כניסת עובדים שאינם חלק מצוות ההנפה. כדי להגן על רצפות אפוקסי יקרות, הצוות פורס לוחות פלדה וגומי קשיח המפזרים את הלחץ הנקודתי של גלגלי השינוע. בדיקה חזותית של רצועות ההרמה פוסלת כל רצועה עם סימני שחיקה או פרימה.
עובדים בסביבת ההנפה מצוידים בנעלי בטיחות, קסדות מגן, כפפות עבודה ואפודי זיהוי זוהרים. שילוט ברור מציב אזהרות סביב פתחי פריקה ומעברים צרים, ומונע כניסה מקרית של עוברי אורח.
איזה ביטוח ואחריות צריך לדרוש בהובלת ציוד תעשייתי?
חובה לדרוש פוליסת ביטוח סחורה בהעברה המורחבת במפורש לפעולות טעינה, פריקה והרמה, בגבול אחריות התואם את שווי השוק המלא של המכונות. פוליסות הובלה סטנדרטיות מחריגות לעיתים קרובות נזקים שנגרמו בעת הנפה במנוף או שינוע בתוך המבנה — זה הסוד שאף אחד לא מספר לכם, והוא יכול לעלות לכם ביוקר.
באולימפוס הובלות כל פרויקט מגובה בפוליסת ביטוח מקיפה של חברת הראל, המספקת שקט נפשי מלא לאורך כל שלבי ההרמה והנסיעה. כיסוי זה כולל הגנה מפני נזקי טלטול, התהפכות, פגיעה במבנה ונזקים שעלולים להתרחש במהלך פעולות ההצבה באתר היעד. ביטוח מלא מבטיח הגנה פיננסית מוחלטת להנהלת המפעל.
לפני תחילת העבודה עורכים פרוטוקול מסירה מצולם המפרט את מצב הציוד, וחותמים עליו במשותף עם מנהל הפרויקט. הפרוטוקול כולל תיעוד של מכות קיימות, שריטות ומצב לוחות הפיקוד. בסיום ההצבה וההרכבה נבדק הציוד מחדש לצורך שחרור מסודר של הפרויקט.
מה צריך להכין במפעל החדש לפני הגעת המכונות?
האתר החדש חייב לכלול סימון נקודות הצבה ברצפה, נתיבי גישה פנויים למלגזות ותשתיות אספקה מוכנות לחיבור מיידי. הכנה נכונה של המבנה מונעת מצב שבו משאיות עמוסות בציוד כבד ממתינות שעות ברחבת הפריקה.
הצוות מסמן על גבי הרצפה את קווי המתאר המדויקים של כל מכונה בהתאם לתוכנית ההעמדה ההנדסית. תכנון סדר הפריקה קובע כי המכונות שמוצבות בעומק האולם נפרקות ראשונות, כדי למנוע חסימת מעברים. נתיבי הנסיעה בתוך המבנה מפונים מכל מכשול ונבדקים לעומס המשקל המתוכנן.
רצפות בטון חדשות דורשות בדיקת אשפרה מלאה לפני העמסת מכונות כבדות. אם נדרשים קיבועים כימיים, מוודאים שהבטון הגיע לחוזק הסופי שלו ואינו פולט אדי לחות שעלולים לפגוע בהדבקה.

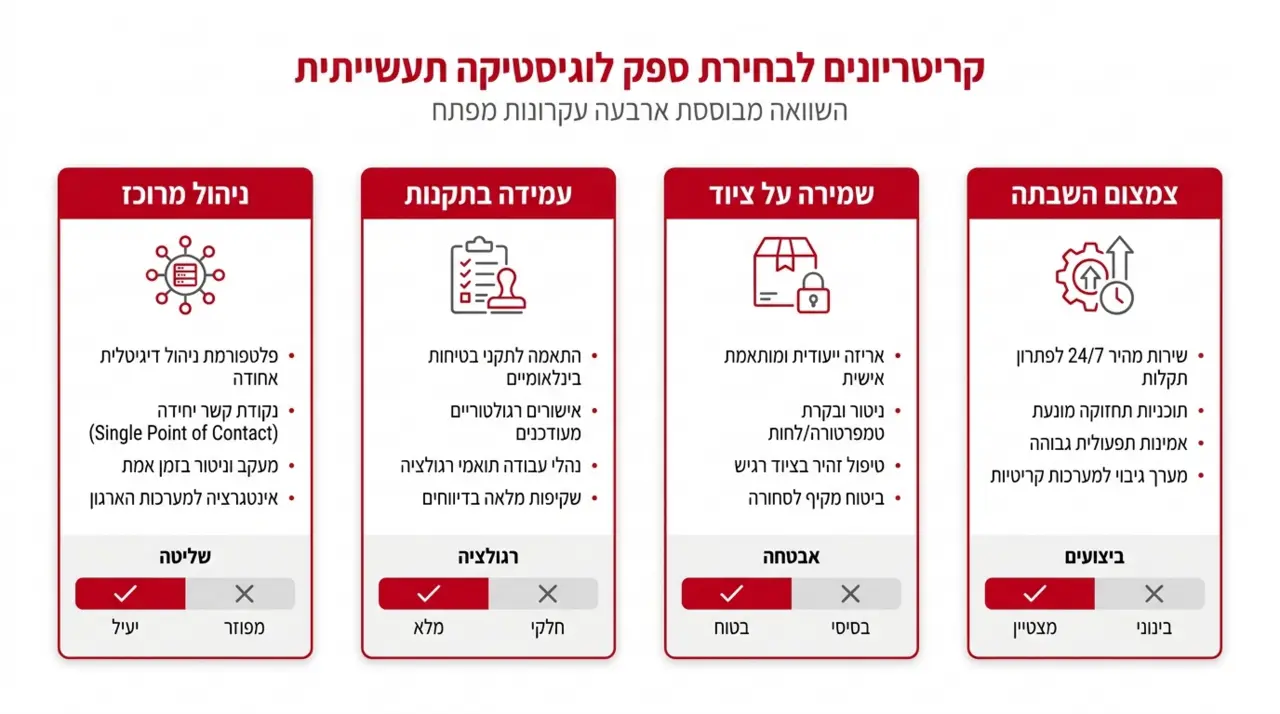

איך בוחרים ספק להובלת מפעל ייצור כדי להימנע מתקלות יקרות?
ספק מקצועי נבחר לפי ניסיון מוכח בפרויקטים תעשייתיים מורכבים, בעלות על ציוד שינוע מתקדם, כיסוי ביטוחי רחב וניהול הנדסי מקיף. בחירה על בסיס מחיר בלבד מסתיימת לעיתים קרובות בנזקים למכונות, בהשבתות ממושכות ובעלויות תיקון הגבוהות בהרבה מהחיסכון הראשוני.
פרויקט תעשייתי בסדר גודל כזה דורש התקשרות מול חברת הובלות גדולות ומנוסה, המחזיקה בצי רכבים ייעודי ובצוותים מיומנים. עם ניסיון של מעל 16 שנה בענף, אולימפוס הובלות מעמידה ציוד הרמה מתקדם, ליווי הנדסי אישי וזמינות מסביב לשעון. ניסיון מצטבר כזה מאפשר לפתור אתגרי שינוע מורכבים בזמן אמת ללא עיכובים מיותרים.
עבודה רציפה במשמרות סוף שבוע וסנכרון שלבי פריקה והרכבה במקביל.
קיבוע מודולרי, פלטות שיכוך זעזועים וכיסוי ביטוחי מלא של הראל.
הסדרת אישורי משטרה, תיאום רכבי ליווי ועמידה בתקני ריתום מאושרים.
מנהל פרויקט ייעודי בשטח המרכז את כלל פעולות ההובלה, ההנפה והשינוע.
שאלות חובה לשאול לפני סגירת חוזה
- האם יש לספק ניסיון מעשי בהעתקת קווי ייצור דומים לשלכם?
- מהו גבול האחריות המדויק בפוליסת הביטוח, והאם הוא מכסה פעולות הרמה בתוך המבנה?
- מי יהיה מנהל הפרויקט הנוכח בשטח, ומהי רמת הזמינות של הצוותים לעבודה בשעות לא שגרתיות?
הצעת מחיר שניתנת ללא ביקור מוקדם בשני האתרים מעידה על חוסר מקצועיות ומבשרת על תוספות תשלום בהמשך. היעדר פירוט בכתב של שלבי העבודה, של גבולות האחריות ושל תנאי הביטוח צריך להדליק נורה אדומה. שימוש בקבלני משנה לא מוכרים ללא פיקוח ישיר של מנהל פרויקט אחראי מגדיל משמעותית את הסיכון לתקלות.
הצטרפו למאות העסקים שכבר עברו איתנו — קבלו ייעוץ הנדסי מקדים
שאלות נפוצות על הובלת מפעלים וקווי ייצור
מה ההבדל העיקרי בין הובלת מפעל ייצור להובלה מסחרית רגילה?
איך מבטיחים שקו הייצור יחזור לעבוד במהירות המרבית?
האם חברת ההובלה אחראית על ניתוק וחיבור החשמל והאוויר?
איזה ביטוח חובה לוודא שקיים לפני תחילת העבודה?
האם נדרש אישור מיוחד להובלת מכונות חריגות בכבישים?
מוכנים לתכנן את מעבר המפעל שלכם בביטחון מלא וללא השבתה מיותרת? אל תפספסו את ההזדמנות לקבל ייעוץ הנדסי מקדים מצוות עם 16+ שנות ניסיון בתחום. צרו קשר עם אולימפוס הובלות לקבלת סקר שטח מקצועי והצעת מחיר מסודרת לפרויקט שלכם, כי הניסיון מוביל אתכם.
דברו עם מומחה להובלת מפעלים — עכשיו
אולימפוס הובלות היא חברת הובלות ותיקה עם ניסיון של למעלה מ-16 שנה בתחום. החברה מתמחה במתן שירותי הובלה איכותיים במחירים נגישים, תוך שמירה על מוניטין גבוה ומאות לקוחות מרוצים מדי שנה. אולימפוס עובדת עם ביטוח תכולה מלא של חברת הראל ומעניקה מענה זמין לכל צורך לפני, במהלך ואחרי ההובלה.
