העברת שרתים ומחשבים: מדריך מקצועי למעבר ציוד IT ללא השבתה מיותרת

העברת שרתים ומחשבים היא פרויקט לוגיסטי‑טכנולוגי בפני עצמו, ולא עוד הובלה רגילה. אולימפוס הובלות היא חברת הובלות מוסמכת ומנוסה, שמלווה כבר למעלה מ-16 שנה ארגונים, חברות הייטק ומשרדים בפרויקטים כאלה בדיוק – עם צוות מקצועי קבוע, ציוד שינוע מתקדם, וביטוח תכולה מלא בחברת הראל. במדריך המקצועי הזה נחשוף בדיוק איך נראה תהליך נכון, מה משפיע על המחיר, ואיפה רוב העסקים נופלים בלי לדעת.

16+
שנות ניסיון בהובלת IT
מאות
לקוחות מרוצים מדי שנה
24/7
זמינות לפרויקטי לילה
מלא
ביטוח תכולה בהראל

התובנה שרוב עסקים לא יודעים: עלות ההשבתה בשעות העבודה גבוהה בהרבה מתוספת שעות ביצוע בלילה. פרויקט שמתוכנן נכון ומבוצע מחוץ לשעות הפעילות חוסך לעסק ימים שלמים של אובדן פרודוקטיביות – זו בדיוק הסיבה שאנחנו באולימפוס הובלות פועלים 24 שעות ביממה עבור פרויקטים טכנולוגיים.

תוכן עניינים

מהי העברת שרתים ומחשבים ולמי השירות מתאים?

העברת שרתים ומחשבים היא מעבר מתוכנן של תשתיות המחשוב הארגוניות ממקום אחד לאחר, לפי תכנית עבודה שמגדירה סדר פירוק, מיגון, שינוע, התקנה ובדיקות. המטרה כפולה: שהציוד יגיע שלם, ושהעובדים יחזרו לעבוד מהר ככל האפשר.

השירות מתאים לחברות הייטק וסטארט‑אפים, משרדי עורכי דין ורואי חשבון, קליניקות רפואיות, מוסדות חינוך וכל ארגון שמחזיק שרתים מקומיים. הציוד האופייני כולל שרתי Rack ו‑Tower, מערכות אחסון NAS/SAN, מתגים, נתבים, פיירוולים, מסכים, זרועות ותחנות עבודה שלמות.

כאשר הפרויקט כולל עשרות עמדות עבודה לצד מערכות שרתים, השינוע מבוצע כחלק בלתי נפרד ממהלך של העברת משרדים גדולים, שדורש סנכרון מלא בין צוותי ההובלה, ה‑IT והנהלת החברה.

תכנון מקדים: כך בונים חלון השבתה שלא מפיל את הפעילות

תכנון נכון מתחיל שבועות לפני יום המעבר. הוא כולל מיפוי מלא של הרכיבים, קביעת חלון תחזוקה מוגדר, הכנת חומרי מיגון, סדר פירוק כתוב ותכנית נסיגה למקרה תקלה. ככל שהתכנון מפורט יותר, כך יום ההובלה קצר ורגוע יותר.

מומלץ לבנות לוח זמנים שמסתנכרן עם התשתיות באתר החדש – חשמל, מיזוג, תקשורת ונקודות רשת. מדריך מסודר של תכנון העברת משרדים יעזור לכם לסדר את שלבי העבודה ולחלק אחריות בין הגורמים.

מיפוי ותיעוד – קובץ מצאי ותרשים תקשורת

לפני נגיעה בציוד יש להפיק רשימת מצאי (Asset List) עם מספרים סידוריים, לתעד את סדר השרתים בארון (Rack Layout) ולשמור תרשים חיבורי רשת. תיעוד מסודר הוא מה שמאפשר להרכיב את החדר מחדש בדיוק כפי שהיה.

תכנית Rollback – חזרה לאחור מבוקרת

גיבוי חיצוני מלא ומאומת הוא תנאי סף. לצדו כדאי להגדיר מראש מה קורה אם באתר החדש מתגלה תקלת חשמל או תקשורת: מי מחליט, לאן חוזרים, וכמה זמן יש עד ההחלטה. תכנית נסיגה כתובה מונעת פאניקה בשלוש לפנות בוקר.

האם חברת הובלות מנתקת ומחברת שרתים? כך מחלקים אחריות מול ה‑IT

בפועל, חברת ההובלה אחראית על האריזה, המיגון, השינוע הפיזי, הפריקה והעמדת הציוד במקומו. הניתוק הלוגי, הכיבוי המבוקר, ניתוק הכבילה, החיבור מחדש ואימות התקינות מבוצעים על ידי צוות ה‑IT של הלקוח או ספק חיצוני מטעמו.

ההפרדה הזו אינה בירוקרטיה: היא מגנה על המידע הארגוני, על הגדרות הרשת ועל אחריות היצרן לחומרה. כדאי לעגן את חלוקת האחריות בכתב עוד בשלב הצעת המחיר, כולל מי מספק חומרי אריזה אנטי‑סטטיים ומי מפרק מסילות מהראק.

אריזה ומיגון מקצועי של ציוד שרתים ומחשבים לפני הובלה

שלב בפרויקט באחריות צוות ה‑IT באחריות צוות ההובלה
לפני המעבר גיבוי, תיעוד פורטים, כיבוי מבוקר סקר אתר, תכנית שינוע, הבאת חומרי מיגון
פירוק ניתוק כבילה וסימון לוגי פירוק מכני, עטיפה, קיבוע ותיוג ארגזים
שינוע ליווי ובקרה העמסה, עיגון במשאית סגורה, נסיעה מבוקרת
באתר החדש הפעלה, בדיקות ואימות שירותים פריקה, מיקום ארונות, הצבת עמדות

קבלו הצעת מחיר מפורטת ללא התחייבות

אריזה ומיגון: מה באמת מגן על החומרה בדרך

הובלת ציוד מחשבים דורשת שלוש שכבות הגנה: הגנה מפני חשמל סטטי, ריפוד בולם זעזועים וקיבוע שמונע תזוזה בתוך האריזה. מסכים נארזים בעמידה עם מפרידים, ומחשבים נישאים מקובעים בקרטונים מחוזקים עם סימון ברור של כיוון ושבירות.

לשרתים, מערכות אחסון וכרטיסים פנימיים משתמשים בקייסים קשיחים או כלובי מתכת מרופדים, כדי למנוע לחץ נקודתי על השלדה. בדרך, הרצועות והעיגון במשאית חשובים לא פחות מהאריזה עצמה.

מתי מיגון אנטי‑סטטי הופך לקריטי

פריקה אלקטרוסטטית עלולה לפגוע ברכיבים אלקטרוניים עדינים ולגרום לכשלים שמתגלים רק ימים לאחר מכן. משרד העבודה מציין את הסיכון הזה במפורש במסמכי בטיחות בחשמל ופריקה אלקטרוסטטית. לכן דיסקים, כרטיסי זיכרון וכרטיסי רשת ייארזו בשקיות ESD ייעודיות ולא בניילון בועות רגיל.

הסוד שרוב חברות ההובלה לא מספרות: הצעת מחיר זולה במיוחד לרוב לא כוללת מיגון אנטי‑סטטי, קיבוע ייעודי או ביטוח מתאים לשווי הציוד. תמיד בדקו מה בדיוק כלול לפני שאתם חותמים.

ראק שרתים במעבר: להוביל כיחידה אחת או לפרק?

ארון 42U מלא יכול לשקול מאות קילוגרמים, עם מרכז כובד גבוה ונטייה להתהפכות. לכן ההחלטה מתקבלת רק אחרי שקילה, מדידת מסלול הגישה ובדיקת עומסי המעלית והרצפה.

ארון עם ציוד קל ומקובע – מתגים, פאנלים, מארגני כבלים – ניתן לרוב להעביר כיחידה אחת, עם דלתות נעולות, רצועות עיגון ורמפה הידראולית. לעומת זאת, שרתי Heavy Duty, ספקי כוח ומצברי UPS מפורקים מהמסילות ומועברים בנפרד, כדי למנוע עיוות שלד וקריעת מסילות.

במעברים צרים, במדרגות או בבניינים ללא מעלית משא, פירוק מלא הוא כמעט תמיד ההחלטה הבטוחה יותר. הצוותים הקבועים של אולימפוס הובלות מגיעים עם עגלות מרופדות, רמפות ורתמות המתאימות לשינוע ארונות כבדים בתנאי שטח מורכבים.

תיוג כבלים ותיעוד פורטים – השעה שחוסכת יום עבודה

רוב העיכובים אחרי מעבר לא נובעים מנזק לציוד, אלא מחיבור מחדש איטי. כבל בלי תיוג הופך לניחוש, וספק כוח כפול שחובר הפוך יכול להשבית שרת שלם.

שיטת תיוג טובה היא היררכית: חדר, ארון, מכשיר, פורט. מדבקות בצבעים שונים מבדילות בין כבלי רשת, כבלי סיב והזנות חשמל A/B. במקביל, מצלמים את חזית וגב הארון ברזולוציה גבוהה לפני הפירוק – זו התמונה שאליה חוזרים בזמן ההרכבה.

גם לעמדות המשתמש כדאי תיוג פשוט: מספר עמדה על המחשב, על המסך ועל שקית האביזרים. כך כל עובד מוצא בבוקר את הציוד שלו במקום הנכון, בלי מיילים מיותרים למחלקת התמיכה.

כמה זמן לוקח פרויקט כזה בפועל?

משרד קטן עם 10–30 עמדות ושרת בודד יכול להסתיים בתוך יום עבודה אחד. מעבר של חדר תקשורת עם כמה ארונות, מערכות אחסון ותשתית UPS ידרוש לרוב 24–48 שעות, כולל בדיקות.

הזמן מתחלק בין פירוק מבוקר, אריזה ומיגון, שינוע, פריקה והצבה, ולבסוף התקנה ובדיקות. השלב האחרון הוא זה שמתארך הכי הרבה כשאין תיעוד מוקדם.

מקרה בוחן: משרד קטן, 10–30 עמדות

פרויקט של משרד עם שרת בודד ועד 30 עמדות עבודה הושלם בתוך יום עבודה אחד בלבד, כולל פירוק, שינוע, הרכבה ובדיקות תקינות – בזכות תיאום מראש עם ה‑IT ותיוג מוקדם של הציוד.

מה שמאריך: מדרגות ללא מעלית משא, היעדר חניה לפריקה, אישורי כניסה שלא סודרו וציוד שלא גובה מראש. מה שמקצר בלי להגדיל סיכון: אריזת עמדות קצה בימים שלפני המעבר, ועבודה של שני צוותים במקביל – אחד באתר המקור ואחד באתר היעד.

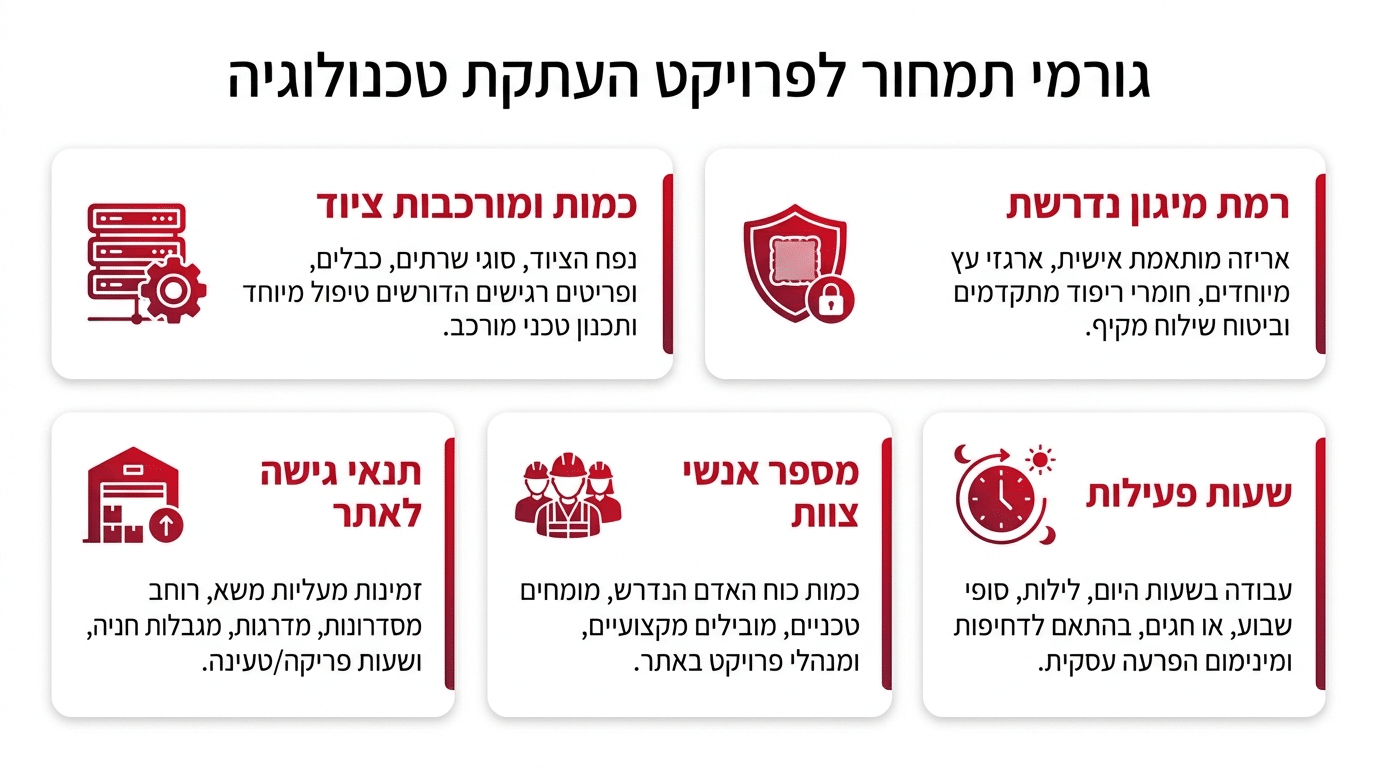

תמחור פרויקט טכנולוגי: מה באמת מזיז את המחיר

מחיר של העברת שרתים ומחשבים אינו מחיר הובלה רגיל. הוא נגזר מכמות הציוד ומורכבותו, מרמת המיגון הנדרשת, מתנאי הגישה בשני האתרים, ממספר אנשי הצוות ומשעות הביצוע – לילה, סוף שבוע או חג.

גם ציוד ייעודי משפיע: רמפות, עגלות מרופדות, כלובים, מנוף במקרה הצורך ורכב סגור ומרופד. לכן הצעת מחיר רצינית תמיד מבוססת על סקר אתר או על רשימת ציוד מפורטת, ולא על שיחת טלפון של שתי דקות.

טעויות נפוצות בהשוואת הצעות מחיר

הצעה זולה במיוחד לרוב לא כוללת מיגון אנטי‑סטטי, קיבוע ייעודי או ביטוח מתאים לשווי הציוד. שווה לבדוק מה בדיוק כלול בשעות עבודה, מה קורה בחריגה מהתכנון, ומי משלם על אמצעי הגנה בבניין. באולימפוס הובלות מקפידים על הצעה מפורטת מראש, כדי שלא יהיו הפתעות ביום המעבר.

אנחנו רואים כל שנה מקרים שבהם הצעת מחיר "זולה" הפכה להיות היקרה ביותר – כי לא כללה מיגון, ביטוח או שעות חריגה. שקיפות מלאה מראש היא מה שבאמת חוסך כסף בטווח הארוך.
— צוות אולימפוס הובלות

ביטוח ואחריות על ציוד יקר – מה לבדוק לפני שחותמים

ציוד IT יכול להיות הפריט היקר ביותר במשרד, ולכן הביטוח אינו פרט טכני. חברות מקצועיות מחזיקות פוליסה לסחורות בהעברה, הכוללת גם פעולות טעינה ופריקה. אולימפוס הובלות מבצעת כל הובלה עם ביטוח תכולה מלא בחברת הראל ואחריות מסודרת בכתב.

שאלו מהו גבול האחריות מול השווי האמיתי של הציוד, מה גובה ההשתתפות העצמית, האם יש החרגה לנזק אלקטרוני ללא שבר חיצוני, והאם הכיסוי תקף גם בשעות הלילה. בקשו את התשובות בכתב.

לצד הביטוח, בצעו פרוטוקול מסירה: צילום מצב פיזי של הציוד לפני ההעמסה, אישור תקינות מיד לאחר הפריקה, ותיעוד מסודר של כל אירוע חריג. תיעוד הוא מה שהופך תביעה לפשוטה.

ביטוח תכולה מלא לציוד מחשבים ושרתים בהעברה

בדקו את פרטי הביטוח שלכם עוד היום

מה מבדיל בין הובלת ציוד מחשבים לבין העברת חדר שרתים?

הובלת עמדות קצה מתמקדת במחשבים, מסכים, מדפסות ואביזרים. הרגישות התפעולית מתונה: תקלה בעמדה בודדת מעכבת עובד אחד. העברת חדר שרתים, לעומת זאת, נוגעת בעורק החיים של המידע הארגוני, ותקלה בה עלולה להשבית מחלקות שלמות ולפגוע בלקוחות.

ההבדל בא לידי ביטוי בכל שלב: ברמת המיגון, בציוד השינוע, במספר אנשי הצוות ובעיקר בהיקף התיאום מול ה‑IT והנהלת הבניין. לפני שהמשאית יוצאת לדרך עם ארונות השרתים, חייבים לוודא שבאתר החדש כבר יש חשמל יציב, מיזוג פעיל, קווי אינטרנט חיים ומערכות גילוי אש תקינות.

גם רמת התיעוד שונה. במעבר עמדות מספיקה רשימה מסודרת; במעבר תשתיות נדרשים תרשימים, מצאי ופרוטוקול בדיקות מוגדר מראש.

מקרה בוחן: מעבר לילה של משרד עם 60 עמדות ושני ארונות תקשורת

התוצאה: השבתה של פחות מ-10 שעות בלבד

ביום חמישי בבוקר נארזות עמדות הקצה שלא נדרשות לעבודה שוטפת, והציוד מתויג לפי מספר עמדה. בשעה 20:00 מבצע צוות ה‑IT כיבוי מבוקר של השרתים ומנתק את הכבילה, לאחר שווידא גיבוי חיצוני מאומת.

בין 21:00 ל‑01:00 מתבצעים הפירוק המכני, המיגון והעמסה על רכב סגור ומרופד, עם עיגון מלא של הארונות. באתר החדש הציוד נפרק לפי סדר עדיפויות: קודם תשתית החשמל וה‑UPS, אחר כך ציוד התקשורת, ורק אז השרתים.

עד 06:00 מסתיימות הבדיקות הקריטיות, ובבוקר ראשון העובדים מוצאים עמדה מוכנה. זו בדיוק הסיבה שאולימפוס הובלות זמינה 24 שעות ביממה ומבצעת פרויקטים בלילות ובסופי שבוע.

בדיקות תקינות אחרי המעבר: סדר ההפעלה הנכון

הכלל החשוב ביותר הוא לא להדליק הכול בבת אחת. הפעלה מדורגת מונעת קפיצות מתח, מאפשרת לזהות תקלה בזמן אמת ומקצרת את זמן האיתור. מומלץ להגדיר אחראי לכל שלב ולסמן סיום לפני המעבר לשלב הבא.

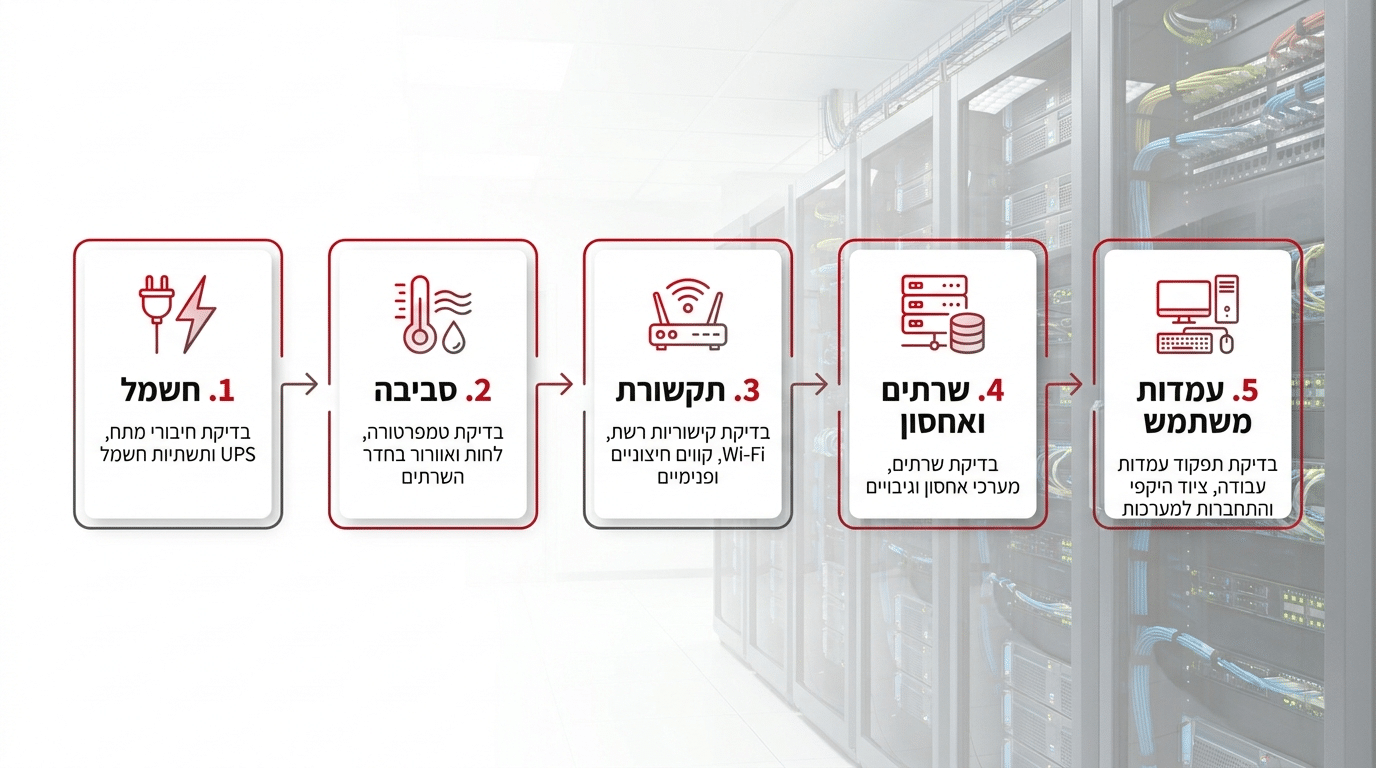

סדר בדיקות תקינות נכון להפעלת שרתים לאחר הובלה

שלב מה בודקים סימן להצלחה
1. חשמל הזנות ראשיות, לוח, UPS ומצברים מתח יציב, אין התראות עומס
2. סביבה מיזוג, זרימת אוויר, עיגון ארונות טמפרטורה יציבה בחדר
3. תקשורת מתגים, נתבים, פיירוול, קווי ספק לינקים למעלה, אין לולאות
4. שרתים ואחסון עליית מערכות, מערכי דיסקים, שירותים שירותים קריטיים פעילים
5. עמדות משתמש Login, הדפסה ברשת, גישה לתוכנות משתמש עובד מקצה לקצה
שיטת העבודה של אולימפוס הובלות

מיפוי ותיעוד מלא ← אריזה ומיגון ייעודי ← שינוע מבוקר ברכב סגור ומרופד ← הצבה לפי סדר עדיפויות ← הפעלה מדורגת ובדיקות תקינות. שיטה זו פותחה ושוכללה לאורך 16+ שנות עבודה בשטח.

הטעויות שחוזרות שוב ושוב בהעברת ציוד טכנולוגי

רוב הכשלים ניתנים למניעה בתכנון של שעה. הנפוצות ביותר: היעדר גיבוי עדכני, אריזה בחומרים שאינם מונעים חשמל סטטי, חוסר תיוג של כבלים וספקי כוח, ואי‑בדיקה מוקדמת של תשתיות באתר היעד.

טעויות לוגיסטיות

משאית שלא נכנסת לחניון, מעלית שלא שוריינה, או חוסר אישור כניסה לשעות הלילה.

טעויות טכניות

כיבוי לא מבוקר, ערבוב ספקי כוח, או הפעלת ציוד לפני שהחדר הגיע לטמפרטורת עבודה.

איך בוחרים ספק, ומה שואלים בשיחת הייעוץ?

בחרו חברה עם ניסיון מוכח במעברי משרדים טכנולוגיים וחדרי שרתים, עם צוותים קבועים ולא עובדים מזדמנים, ציוד שינוע ייעודי וכיסוי ביטוחי מתאים. ודאו שמדובר במוביל מורשה הפועל לפי חוק שירותי הובלה, התשנ"ז–1997, ושהרישיון בתוקף בהתאם לנהלי רישיון מוביל של משרד התחבורה.

שאלות שכדאי לשאול: האם מגיעים לסקר אתר לפני הצעת מחיר? איזה מיגון מובא לשטח? האם הצוות מנוסה בשינוע ארונות Rack? מה בדיוק מכסה הביטוח? והאם ניתן לבצע את המעבר מחוץ לשעות הפעילות.

מיפוי צרכים: מה מקבלים בפועל מאולימפוס הובלות

הצורך העסקי המענה בפועל
מזעור זמן השבתה ביצוע בלילות ובסופי שבוע, זמינות 24 שעות ותכנון חלון מעבר מראש
הגנה על ציוד יקר אריזה ומיגון ייעודיים, רכב סגור ומרופד וביטוח תכולה מלא בהראל
פרויקט מורכב עם ארונות ומדרגות צוות מיומן עם ציוד שינוע מתקדם וניסיון של מעל 16 שנה בשטח
פריסה גיאוגרפית שירות בכל הארץ, מצפון עד דרום, כולל מעברים בין ערים
פער זמנים בין אתרים פתרונות אחסנה זמנית לציוד עד שהאתר החדש מוכן

שאלות נפוצות על העברת שרתים ומחשבים

שאלות נפוצות על העברת שרתים ומחשבים

האם צריך טכנאי IT נוכח ביום ההובלה?
כן, ומומלץ מאוד. הטכנאי אחראי על הכיבוי המבוקר, ניתוק הכבילה, ההפעלה מחדש ואימות השירותים. צוות ההובלה עובד מולו בסנכרון מלא לאורך כל הפרויקט.
האם אפשר לאחסן את הציוד זמנית לפני ההתקנה?
בהחלט. כשהאתר החדש אינו מוכן, ניתן לאחסן את הציוד באחסנה מסודרת ולהעבירו במועד מתואם. חשוב לוודא תנאי אחסון יבשים ומאובטחים לציוד אלקטרוני.
איך מעבירים ציוד אחסון מסוג NAS או SAN בבטחה?
מומלץ להוציא את הדיסקים ולסמן את מיקומם המדויק, לארוז אותם בשקיות אנטי‑סטטיות ולהעבירם בקייס נפרד מרופד. השלד עצמו מועבר בנפרד עם קיבוע מלא.
מה עושים כשאין מעלית משא או שיש מדרגות רבות?
מבצעים סקר אתר מראש, מפרקים את הארונות לרכיבים, ומשתמשים ברתמות, עגלות מדרגות ובמקרים מסוימים במנוף. תכנון מסלול מוקדם מונע נזק לציוד ולבניין.
כמה זמן מראש כדאי להזמין את השירות?
לפרויקט משרדי בינוני מומלץ לתאם שבועיים עד חודש מראש, כדי לאפשר סקר אתר, תיאום מעליות ואישורי כניסה. במקרי חירום ניתן לקבל מענה גם בהתראה קצרה.

מוכנים לתכנן את המעבר של תשתיות המחשוב שלכם?

מתי אתם מתכננים את חלון ההשבתה הבא – ומי ילווה אתכם בו? אולימפוס הובלות מזמינה אתכם לתאם סקר אתר, לקבל תכנית שינוע מותאמת אישית והצעת מחיר מפורטת ללא התחייבות, עם ביטוח מלא וצוות מנוסה שיודע בדיוק איך לטפל בציוד רגיש.

תאמו סקר אתר עכשיו — הניסיון מוביל אתכם
